问题:施工方法上可以写哪些内容
①目的
每个施工环节都有其目的,可写可不写
例子:(a)为了保证锚杆钢筋拥有足够的保护层厚度,在锚杆插入前,必须在洞口处搭设对中支架;(b)为了保证洞口注浆有足够的工作面,采用先注浆后插锚杆的施工顺序

“为了……”句型属于因果条件过渡句,一来可以解释施工内容,二来可以使得段落逻辑更加丝滑

无标题无名氏No.59812420

2023-10-11(三)17:11:31 ID: xAVunZm (PO主)

>>No.59812357
②描述好施工逻辑
每个施工环节都可以看成一个子树状图,使用自然语言描述清楚子树状图,对于阐明施工方法有大帮助

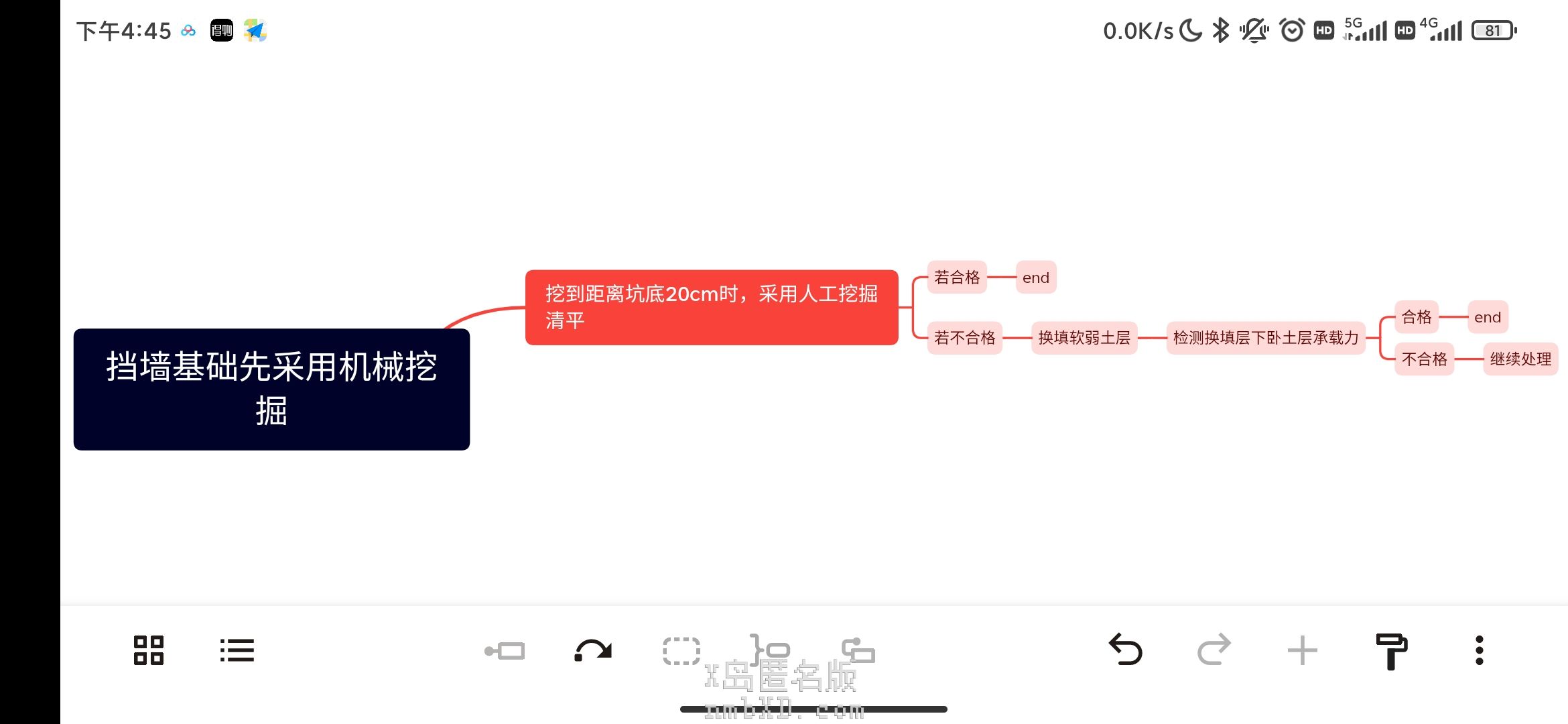

例子见附图

无标题无名氏No.59812497

2023-10-11(三)17:22:36 ID: xAVunZm (PO主)

③施工要求
这部分内容一般可以在图纸、规范中复制粘贴,主打一个凑字数。

P.S.以上三部分内容可以根据实际自由组合

无标题无名氏No.59819035

2023-10-12(四)12:18:33 ID: Q5SOOXK

>>No.59812276
如果分包单位已经进场了的话,你选择的施工工艺和工效一定要跟分包单位做好沟通,分包单位不一定满足出你要的工艺,或者在成本或功效上达不到你的设想,又或者他们有更好的解决方式了

无标题无名氏No.59819098

2023-10-12(四)12:26:00 ID: Q5SOOXK

>>No.59812357
这个我建议保留,因为我们可能知道是要实现什么目的,但是实操的工人、现场不熟悉业务的分包技术员他们可能不知道要达到什么效果,所以会在这个环节可能出现偷工减料。
不要觉得分包队伍都是长年从事这个行业所以很懂,实际上新手工人和新手技术员并不少见,我甚至见过把所有钢筋绑接接头都放在斜截面破坏位置的队伍,知道我带监理去验收准备打灰之前,从干活的工人到总包技术员都没发现这个问题( ´_ゝ`)


>>No.59812420
做成流程图更直观好看,流程图用visio或者其他软件画

无标题无名氏No.59826495

2023-10-13(五)08:41:43 ID: xAVunZm (PO主)

>>No.59819098
可小肥我也属于什么都不懂得嘞( ゚∀。)
>>No.59819035
没进场哦

无标题无名氏No.59828478

2023-10-13(五)12:25:09 ID: Q5SOOXK

>>No.59826495
(`・ω・) 除了10网上搜的案例,首先,你应该找总工、工程科负责人要你们公司自己的方案,以你们自己常年使用的方案为主体编制方案。正常来说,你们公司应该有自己整理的方案库,你写的方案也很可能会归档进去

无标题无名氏No.59855009

2023-10-16(一)00:06:01 ID: xAVunZm (PO主)

>>No.59828478
好噢,我问问看有库没((( ゚д゚)))

明日做一下考试的复习计划,并执行,其余时间编方案。晚上可以稍稍待久一点,多学点东西。或者运动过后,洗个澡再坐回来也行|-` )

无标题无名氏No.60034412

2023-11-01(三)23:36:23 ID: xAVunZm (PO主)

因为项目干不走,分配来的四个新员工都要被调走了,所以这阵子有些沮丧。
全程被动,然后等待最后的通知,太多事情我没法决定了。

正式调令下来之后,我被调往附近某epc房建项目,技术部主任,也是我的校友,向新项目的设计部主任推荐了我。
非常强硬的安排我转岗,要我去学设计。

公司设计岗奇缺人,也许这会是一条好路子
